MRP计算

来源:巨灵鸟软件  作者:进销存软件  发布:2013/11/21  浏览次数:7750

MRP计算打开路径:【主菜单】->【计划】->【MRP计算

什么是MRP计算

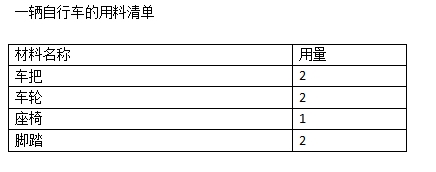

假设某企业生产的产品是自行车,已知一辆自行车所有材料耗用量如下图

材料清单

那么现在有个订单需要生产100辆自行车,就需要200个车把、车轮、脚踏和100个座椅,假设库存量都是100,那么就需要采购100个车把、车轮、脚踏才能满足该订单的生产。现在同时有100个订单要排产,生产不同的产品,需要不同的材料,如果人工计算不但效率低还容易出错、遗漏。MRP计算就是使用ERP系统替代人工计算。MRP是ERP系统的核心功能,如果没有MRP计算,那么这个ERP只能叫做进销存软件。

MRP计算是根据产成品的需求数量和需求日期,结合各种参数计算所需物料的采购时间和采购量,MRP计算也就是物料需求计划。通过ERP来计算物料需求可以提高工作效率和减少差错。

在进行MRP计算前需完成下面一些条件:

1、所有物料都已存在于物料编码中,详见物料编码表

2、产成品已建立了BOM,详见BOM

3、在MRP参数设置或物料编码表中已设置了采购提前期、制造提前期、包装基数、最小采购量、最小安全库存量等信息,详见MRP参数设置

生成新的MRP单

准备条件完成后,开始录入单据,比如客户订单、预测订单、主生产计划、生产通知单等,ERP会根据这些单据的数量和日期进行计算。

1、新建客户订单

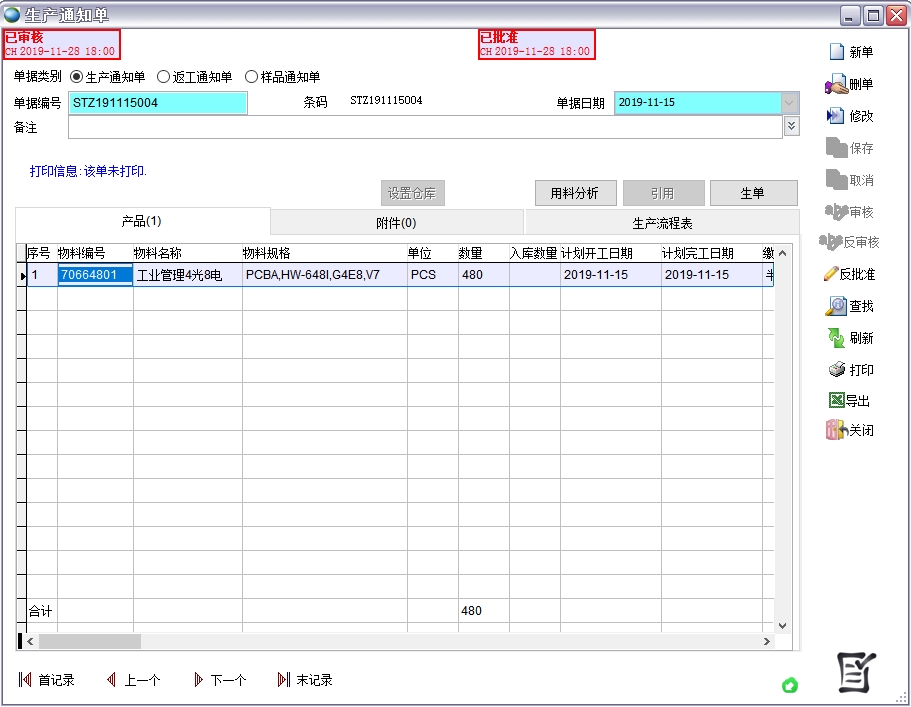

2、产品库存不足需要生产,生成生产通知单

生产通知单

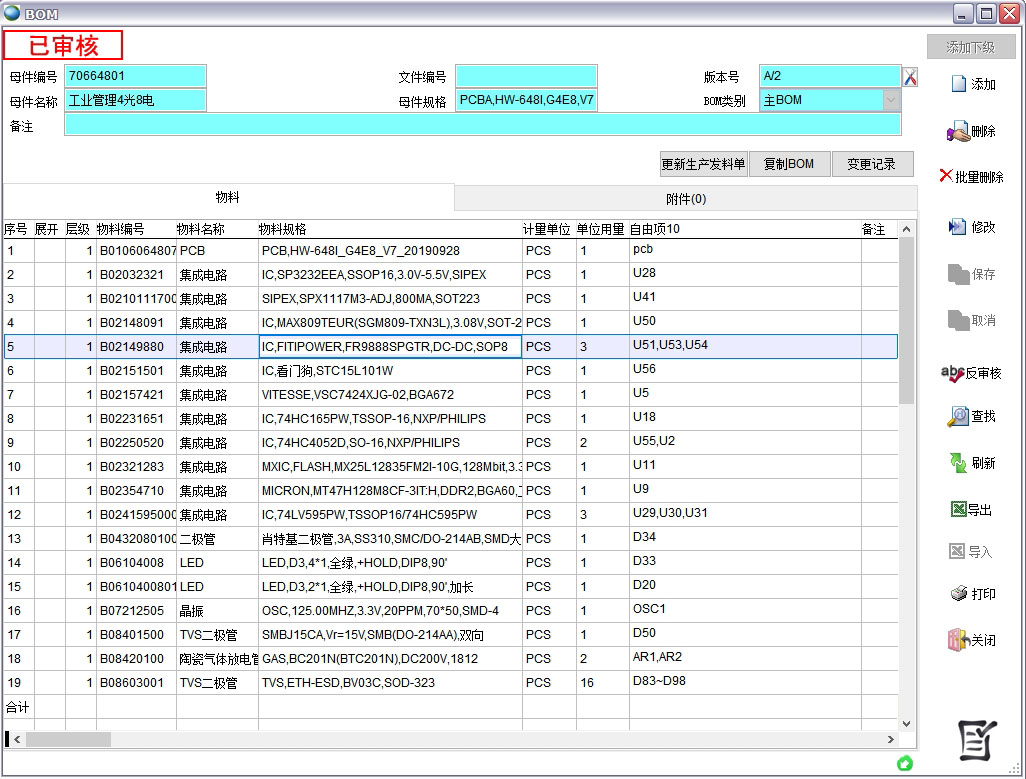

3、产品BOM

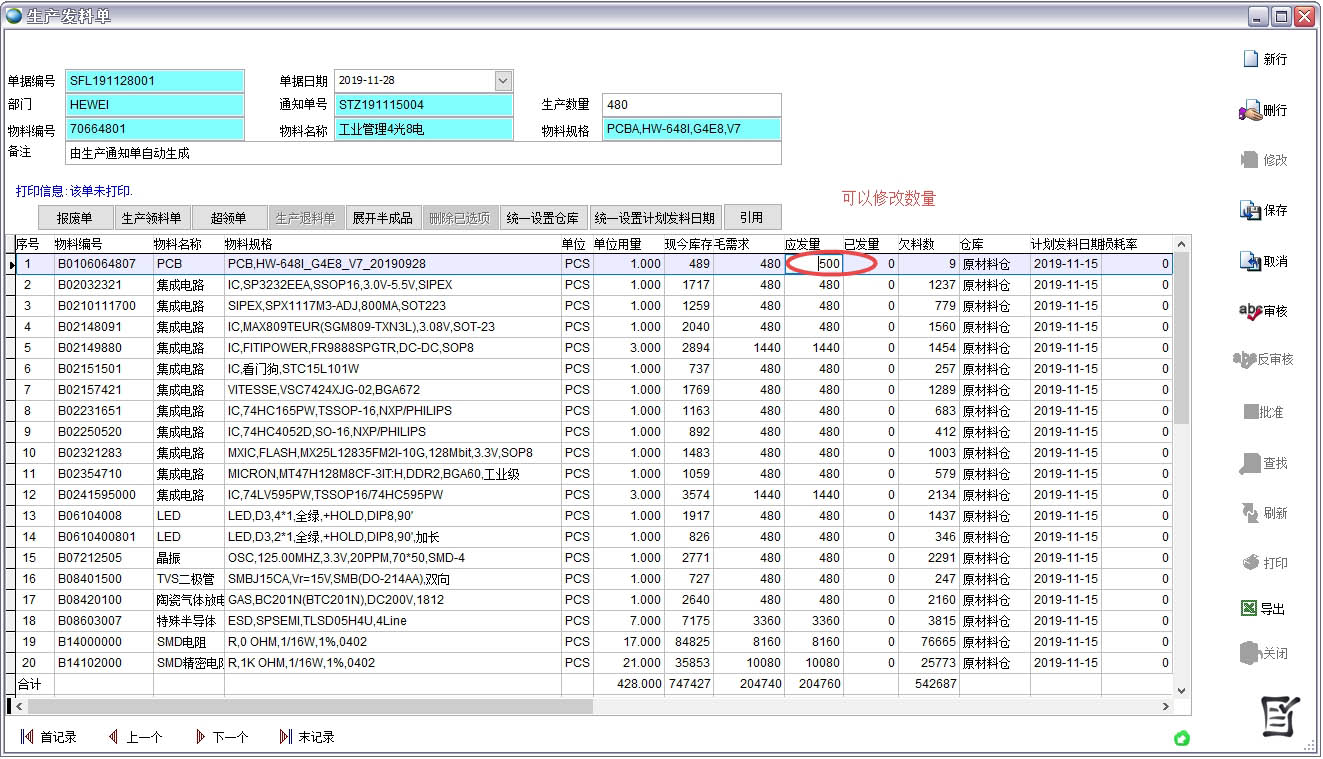

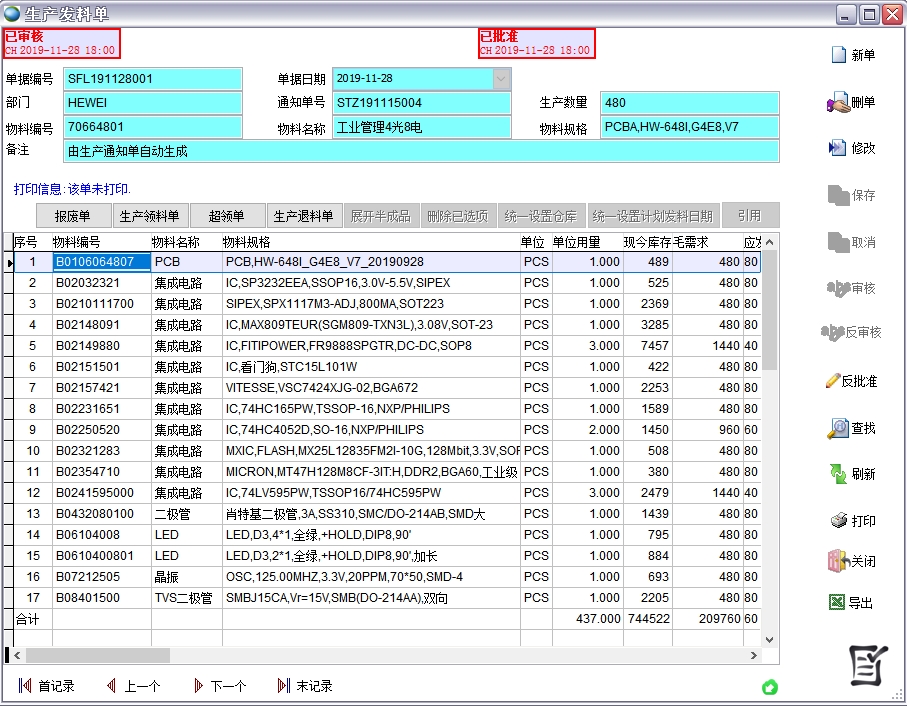

4、新建生产发料单

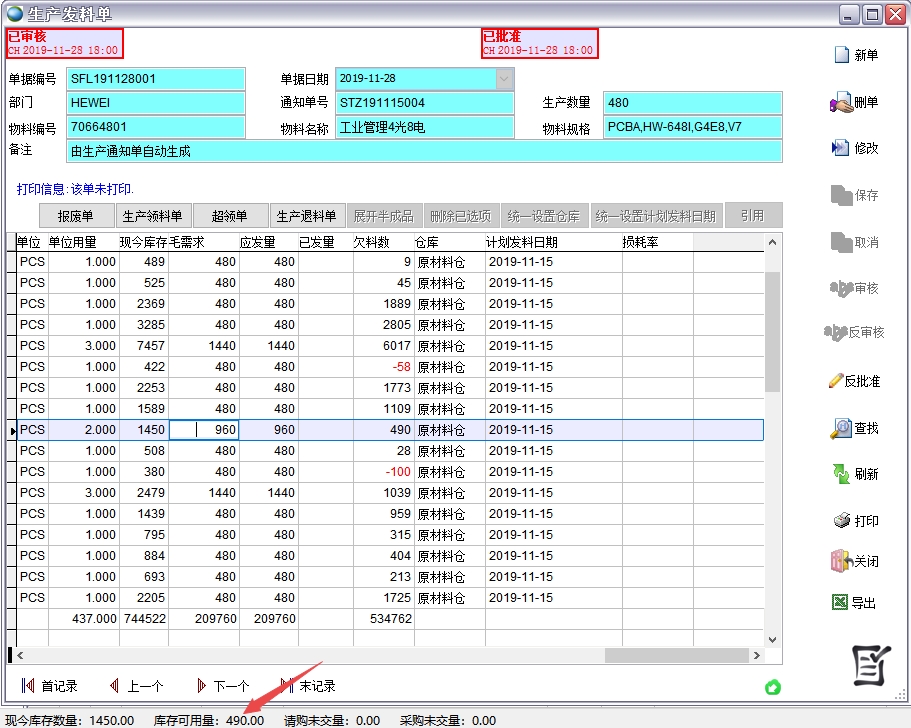

生产发料单

发料单的作用有三个:第一,将生产通知单的产品按BOM用量展开成原材料,可以对BOM用量进行修改;

第二,告诉ERP系统如何分配物料,比如同时有两张生产通知单需要用到同一个物料,但是该物料现有库存量只能满足其中一个订单的需求。这时ERP系统就会根据生产发料单计划发料日期的先后来进行自动分配;

生产发料单

第三,发料单跑过MRP后会锁定用量,如果发料单删除就会释放用量

生产发料单

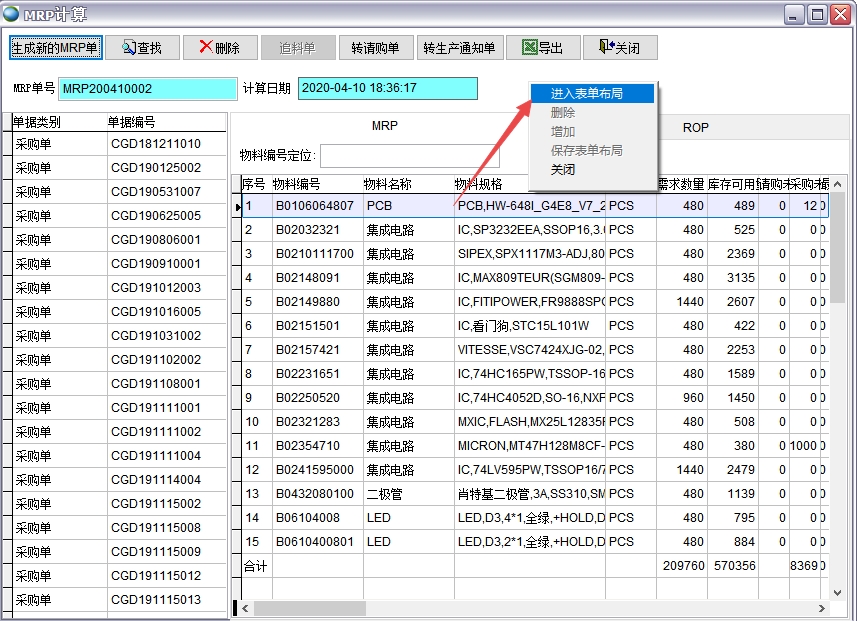

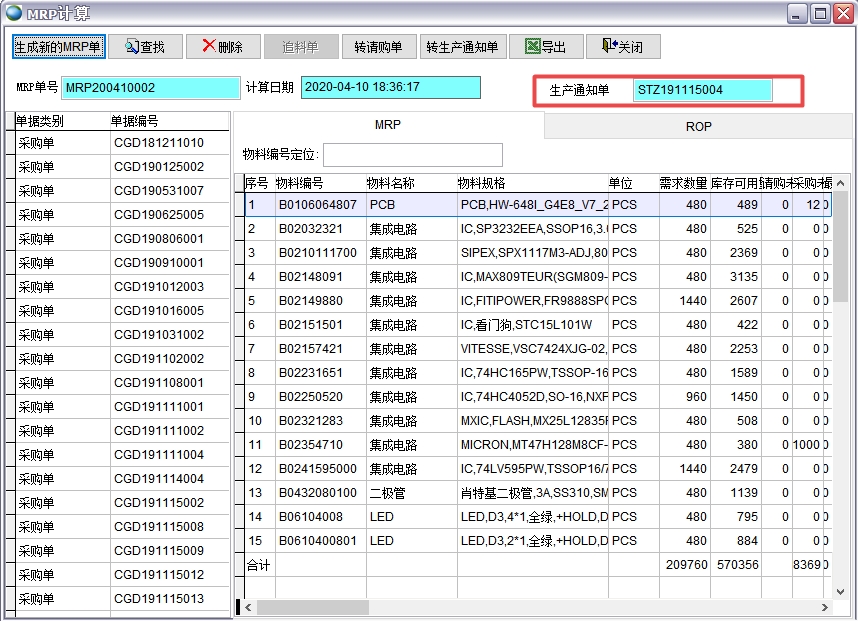

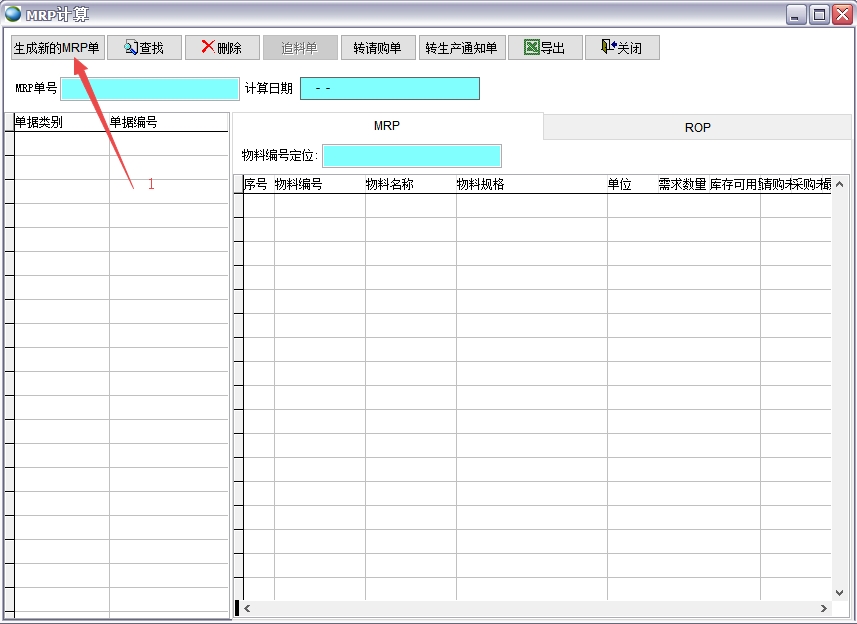

录入完上述信息后进入MRP计算,点击生成新的MRP单开始进行计算。

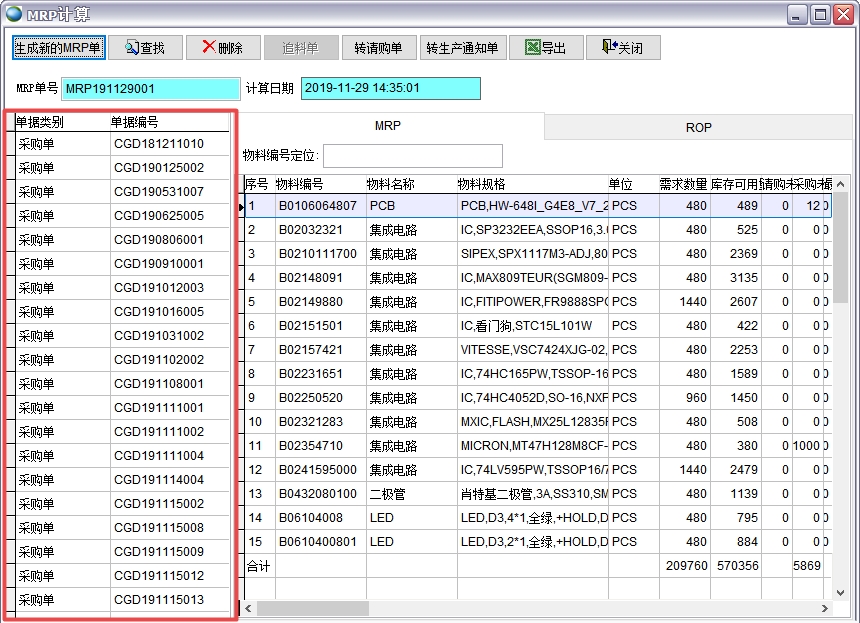

MRP计算

MRP计算

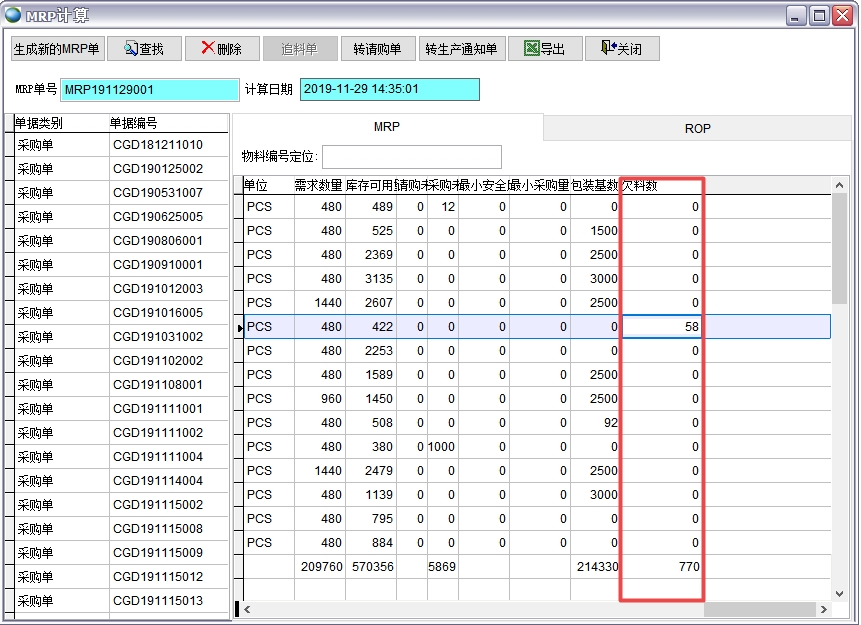

左边表格是所有参与计算的单据,右边表格是物料的需求

右边表格最后一列就是本次MRP计算的结果,即欠料数

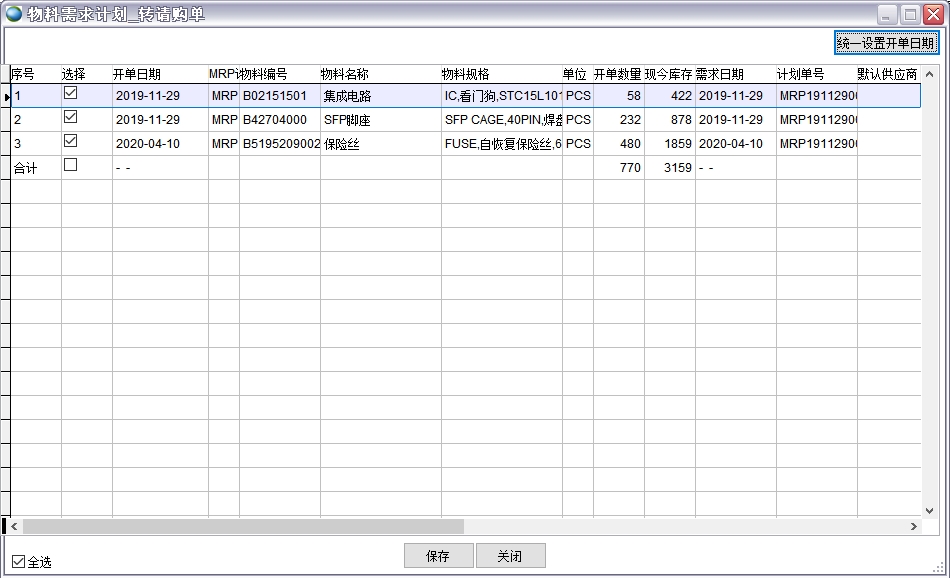

MRP转请购单

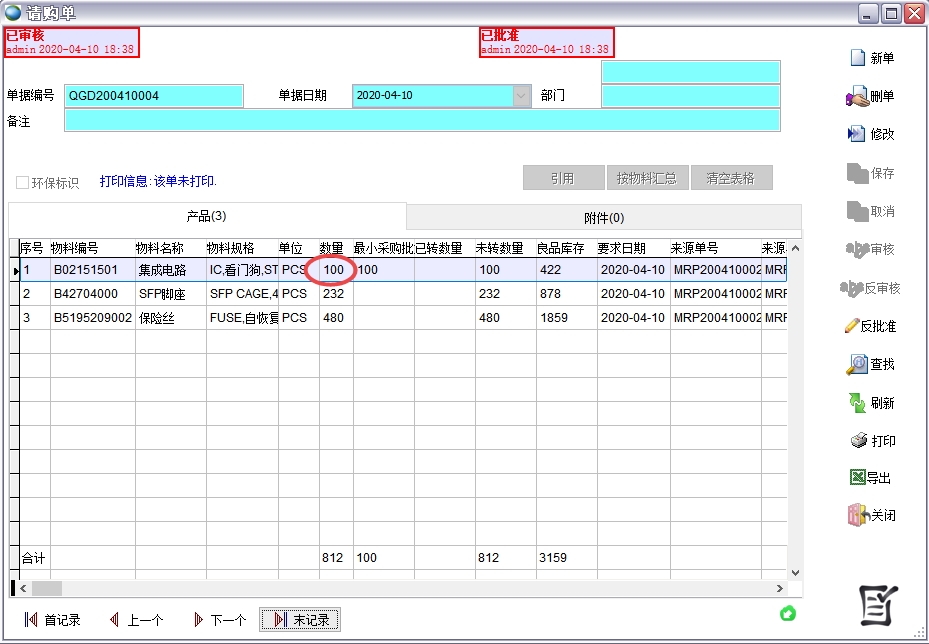

转请购单

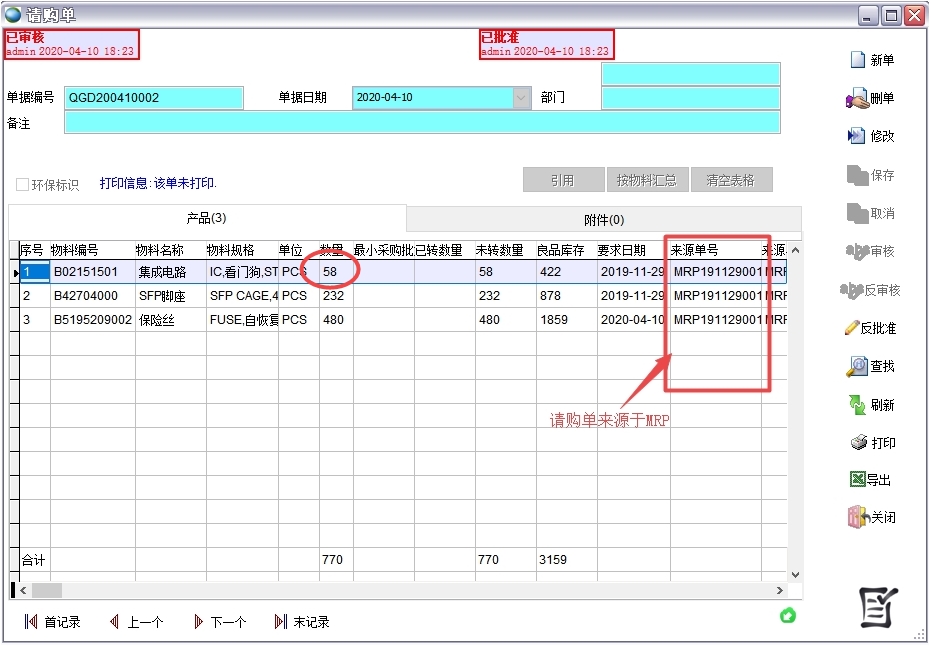

MRP计算完成后点转请购单可以将欠料数自动生成请购单。

MRP计算

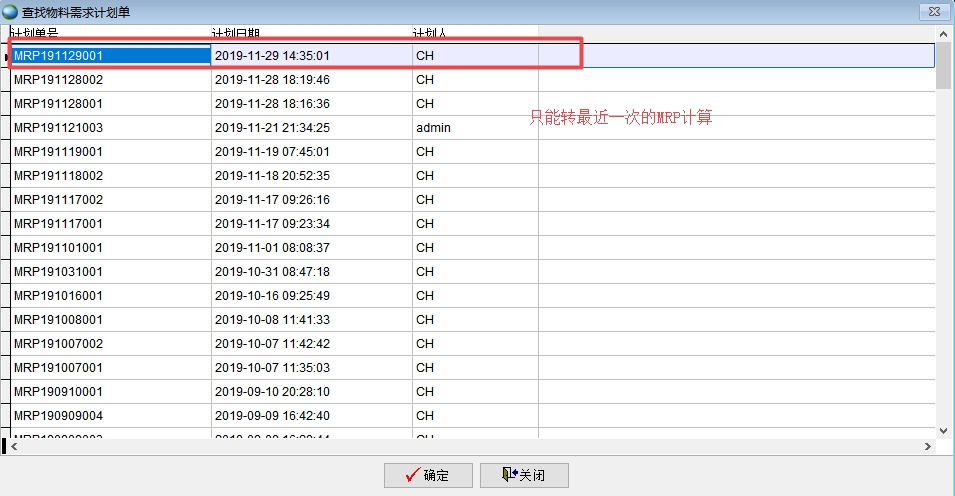

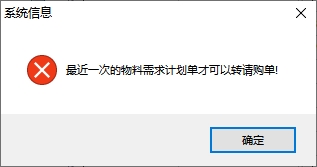

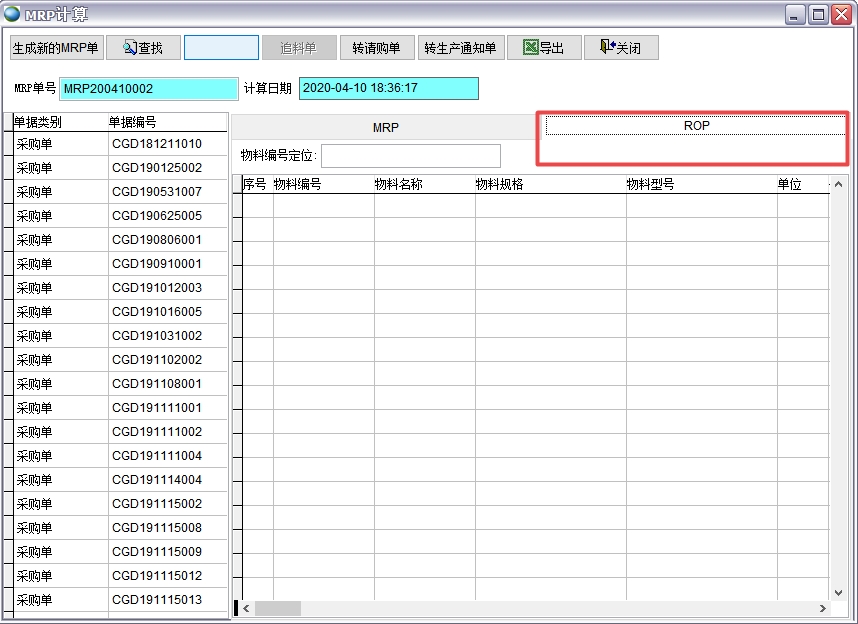

转请购单只能转入最后一次MRP计算的欠料数,如果查找的不是最后一次MRP计划单则不能生成请购单,如下图

MRP计算

可以将所有欠料数大于0的物料生成一张请购单,也可以按供应商自动分成多张请购单,以方便采购员作业。

 请购单

最小采购量

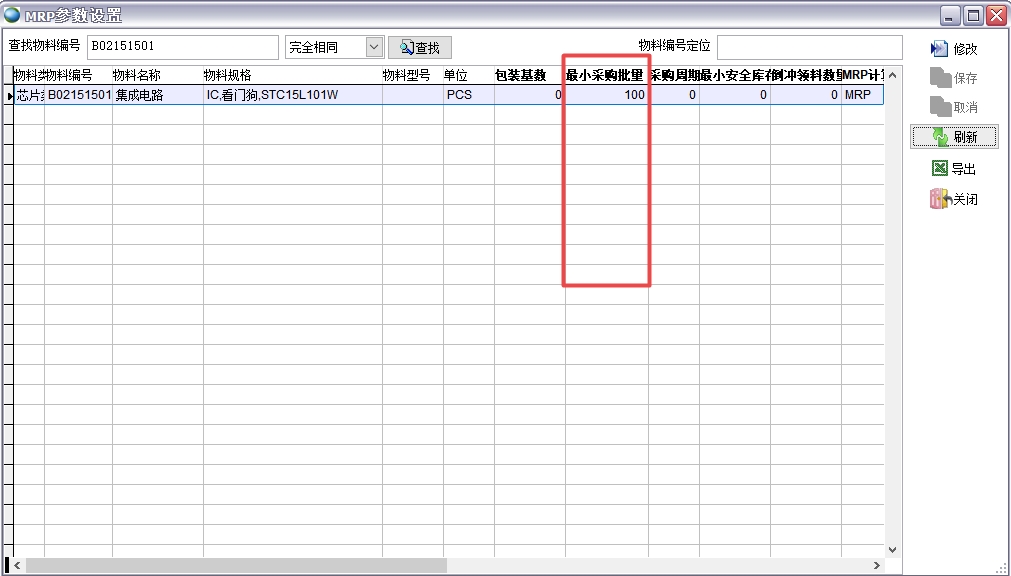

有些物料供应商有最小起订量要求的,可以设置最小采购量,设置后MRP计算结果会自动将欠料数大于等于最小采购量。

没有设置最小采购量时

请购单

设置了最小采购量后

请购单

包装基数

原理同最小采购量,不同的是欠料数为包装基数的整数倍。

ROP计算

MRP计算可按两种模式对物料进行计算:MRP模式、ROP模式

MRP模式是根据BOM用量进行计算,ROP模式较为简单,不需要BOM,只要设置安全库存就可以。比如包装材料,如托盘、包装袋等可以不添加到BOM中,只要低于安全库存就会自动生成请购单,这样可以简化MRP计算量。

MRP计算

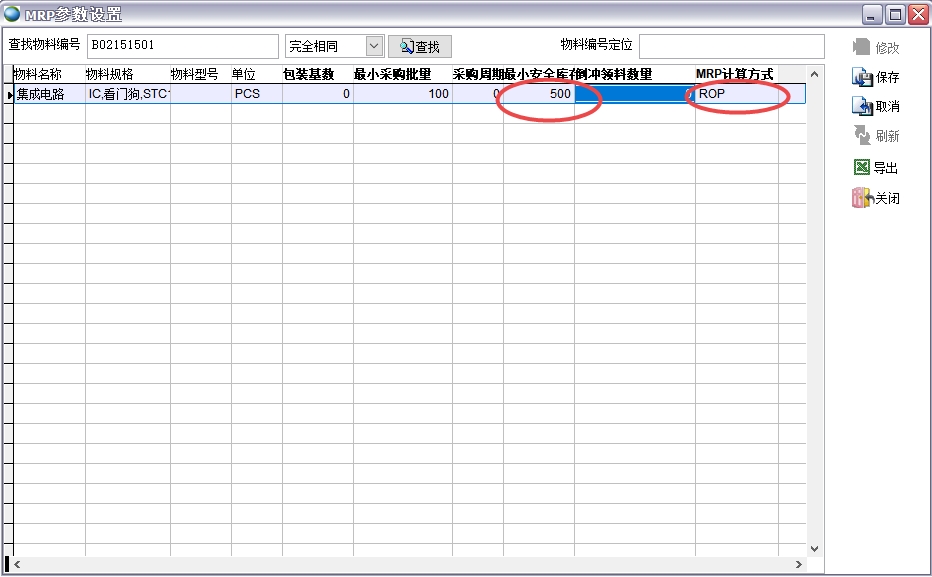

ROP物料的设置条件:

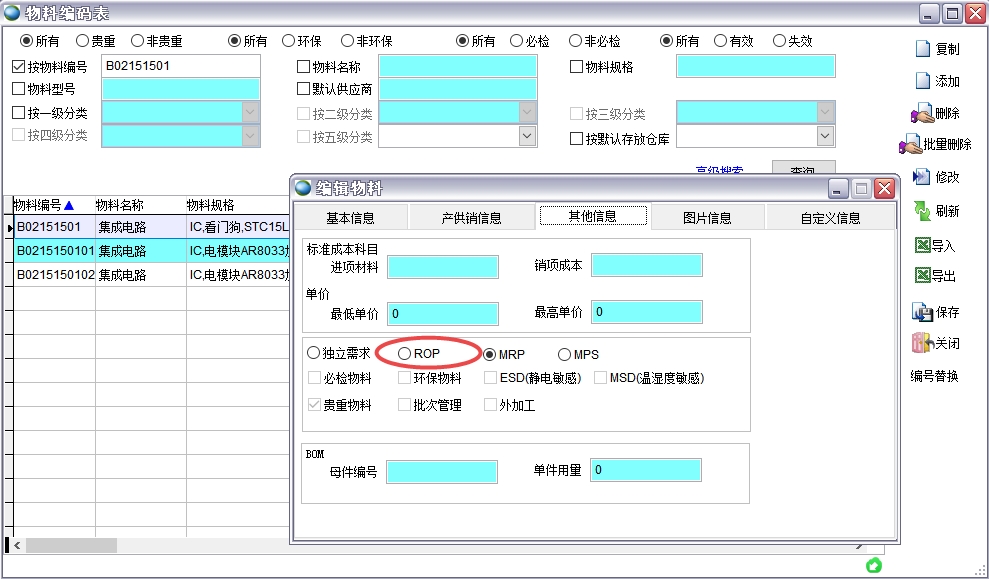

1、物料编码表中勾选ROP属性

2、MRP参数设置中设置了安全库存量、计算方式改为ROP

MRP参数设置

计算条件

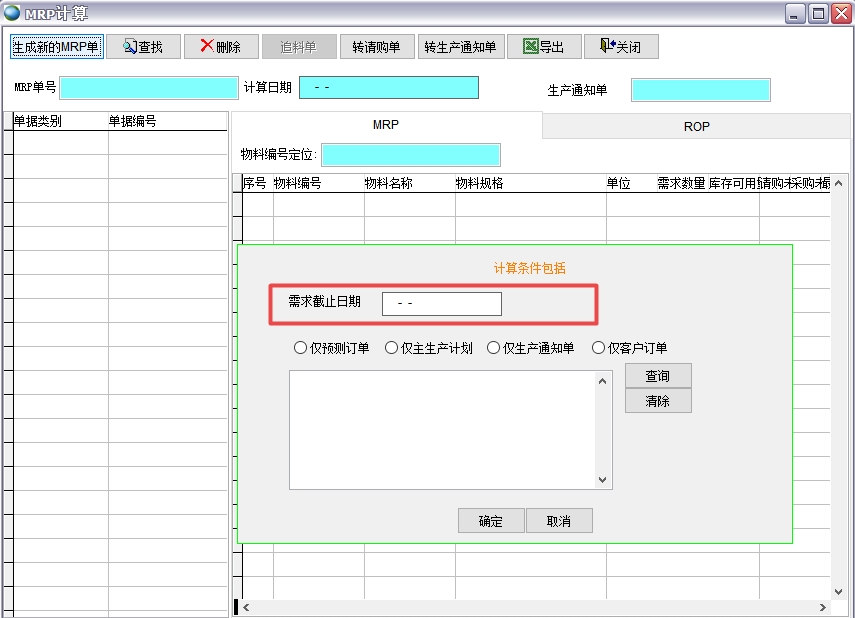

1、可以设置需求截止日期,在需求截止日期后的采购单都不会考虑

MRP计算

比如需求截止日期是2020年4月30日,那么采购单计划交货日期超过4月30日的都不参与MRP计算。

采购单

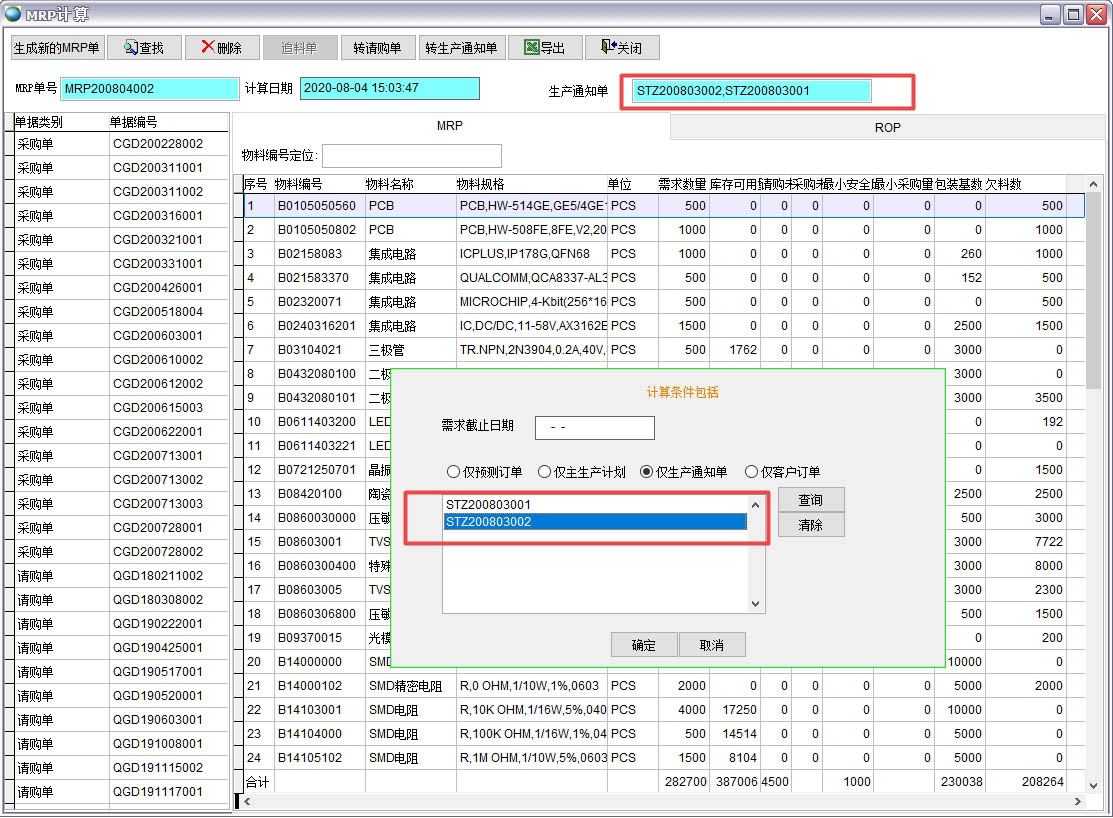

2、可以按单个预测订单、客户订单、主生产计划、生产通知单跑MRP计算,也可以不指定单据直接跑所有订单。我们推荐指定单个生产通知单跑MRP计算。

MRP计算

如果使用生产通知单跑MRP计算,可以通过表单布局把生产通知单号显示出来

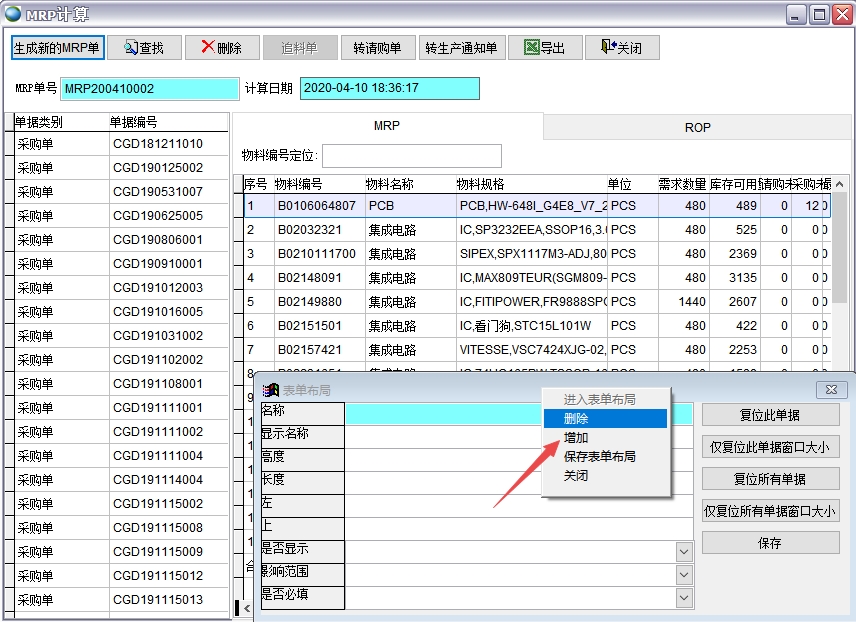

MRP计算

MRP计算

MRP计算

3、可以多个生产通知单同时进行计算

相关知识 MRP参数设置 物料编码表 BOM

来源:巨灵鸟 欢迎分享本文
